超全总结!齿轮减速机维护检修规程

01 总则

1. 适用范围:本规程适用于渐开线圆柱齿轮、圆锥齿轮、圆弧齿轮减速机的维护与检修。

2. 结构简述:本机由机壳、齿轮、轴和轴承等组成。

3. 技术性能

● 高速轴的转速不大于3000r/min,工作环境温度为-40~+70℃,适用于正、反两向运转;

● 传动比为2.5—50。


02 完好标准

1. 零件、部件
● 减速机主体零、部件完整齐全;
● 各部连接螺栓齐全,连接紧固;
● 安全防护装置齐全、牢固;
● 各部配合、安装间隙均符合要求。

2. 运行性能
● 运行平稳,无异常振动、杂音等不正常现象,温度正常、电流稳定;
● 润滑良好,油质符合要求,轴承温度符合规定;
● 性能参数达到设计能力或查定能力。

3. 技术资料
● 有总装配图、主要零件及易损配件图。
● 设备档案齐全、数据准确,包括:①产品合格证或质量说明书、使用说明书;②检修记录及验收记录;③设备缺陷及事故记录。

4.设备及环境
● 器体油漆完整,清洁光亮、外表无灰尘、油垢;
● 基础整洁,表面及周围无积水、杂物,环境整齐清洁;
● 各连接面、油位计、视镜、轴封处均无渗漏。


03 设备的维护

1. 日常维护
● 保持设备和周围场地洁净,无积灰、无油垢;
● 随时注意减速器在运转中有无异声;
● 检查有无不正常的振动,温度是否合乎规定;
● 注意观察减速器的上、下结合面和轴端,有无渗油现象,如有渗漏及时消除;
● 通过油标尺或油面镜检查油面是否在规定位置,加油时严格执行“三级过滤”。

2. 定期检查
(1)每月测定减速器各轴承部位的振动情况,并做好记录;
(2)大、中修前要进行一次全面状态监测分析;

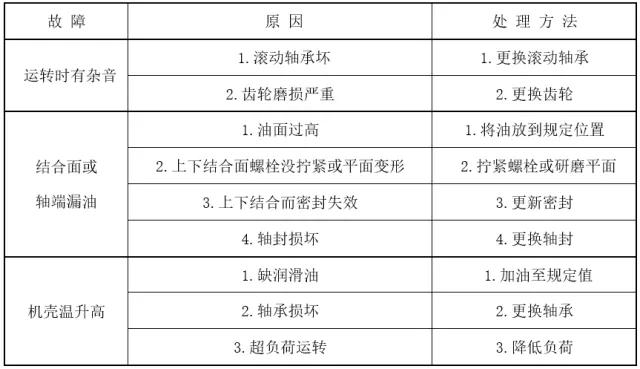

(3)常见故障及处理方法:

齿轮减速机

(4)紧急情况停车:设备在运行过程中,遇有下列情况之一应急停车。
● 减速器内发出严重的不正常声音;
● 电机电流超过额定值不下降;
● 其他任何严重影响安全生产的情况。


04 检修周期和检修内容

检修周期分为小修、中修、大修(检修周期可随主机的检修周期变更)。

1. 小修
● 紧固松动的螺栓;
● 检查更换联轴器;
● 消除漏油现象;
● 调整传动轴的轴间隙;
● 修理安全防护装置。
2. 中修
● 包括小修内容;
● 检查、修理或更换被磨损的主动齿轮或轴;
● 检查更换滚动轴承及修理挡油板;
● 清洗机壳、更换润滑油;
● 测量啮合间隙,修理齿轮齿面及轴。
3. 大修
● 包括中修内容;
● 检查、修理或更换从动齿轮或轴;
● 对磨损的轴承座进行修复;
● 修理研刮上、下机壳的结合面或更换壳体。


05 检修方法及质量标准

1. 轴
● 轴中心线直线度为∮0,02mm;
● 轴颈处过度磨损,可用堆焊、喷涂、电镀等方法修复;
● 键槽磨损后,在结构和强度允许的情况下,可比原设计放大一个级别,或在原键槽的180°处重新开键一次。

2. 齿轮
● 齿轮内孔圆度、圆柱度、粗糙度必须符合图样要求。磨损过大可用扩孔镶套法进行修复;
● 齿轮一侧齿面发生磨损或疲劳点蚀后,如果结构上许可,可成对调向使用;
● 齿轮也可以用堆焊法、镶环法、镶齿法进行修复;
● 齿轮与轴的装配多数采用压力机压入。也可以用加热法进行装配,加热温度一般不大于359℃;
● 齿轮与轴装配后不得有偏心或歪斜现象;
● 两齿轮啮合时,齿面的接触面积应符合规定;
● 用压铅法测量齿轮副的顶间隙;
● 用塞尺法、压铅法和千分表法测量齿轮副的侧隙应符规定;
● 齿轮副中心距在齿宽中间平面内的误差公差应符合规定;
● 齿轮副轴心线应平行;
● 齿轮节圆处齿厚的最大允许磨损值应符合规定。


06 试车与验收

1. 试车前的准备工作
● 检查油位是否在规定范围内;
● 检查安全设施是否齐全牢固;
● 盘车2-3 周无异常现象。

2. 试车
● 空载试车:在额定转速下,运转时间不得少于2 小时;
● 负裁试车:在额定转速、额定负荷下进行,时间不少于 2 小时,运转过程中应平稳、无冲击、无振动和异音,各密封处、接合面不得掺油和漏油。

● 运转时油温不得超过40℃,滚动轴承温度不大于70℃。

3.验收
检修质量符合本规程要求,检修记录齐全、准确,试车正常,可按规定办理验收手续,交付生产使用。


07 使用维护检修安全注意事项

1. 维护安全事项
● 严格执行维护操作规程;
● 严禁使用不合格或变质润滑油;
● 临时处理故障必须办理安全检修任务书,采取可靠安全措施并按规定进行审批;
● 凡属转动外露部分,必须设置安全防护措施;
● 设备运行中,不得在转动部位擦抹设备或进行检修;
● 现场不得存放与设备运行无关的物品,保持现场畅通。

2. 检修安装注意事项
● 执行有关部门的安全规定;
● 按规定办理设备交出检修手续;
● 切断电器设备电源,并挂上“有人检修,禁止合闸”标志;
● 拆卸零件必须按顺序进行整齐摆放,上盖下垫,并用围栏围上;
● 拆开设备留下的孔,要及时堵塞好,防止坠入和掉下杂物于下一层;

● 使用吊车或其它超重机具时,必须认真检查,有专人指挥;超吊重物不得在设备上方停留;

● 需要动火时,必须办“动火证”,并按批准;

● 检修完毕后,对需要封闭的部位进行详细检查,防止工具等杂物留在设备内;
● 对现场进行清理,做到工完场清。
